新进展|新进展!腾讯长三角人工智能先进计算中心项目开始跨入运营运维阶段
8月20日,腾讯长三角人工智能先进计算中心首批交付区域顺利通过了腾讯的第三方测试验证。腾讯的服务器已经陆续抵达园区开始进行上架,本次交付标志着腾讯长三角人工智能先进计算中心及产业基地开始从建设阶段逐步跨入运营运维阶段。

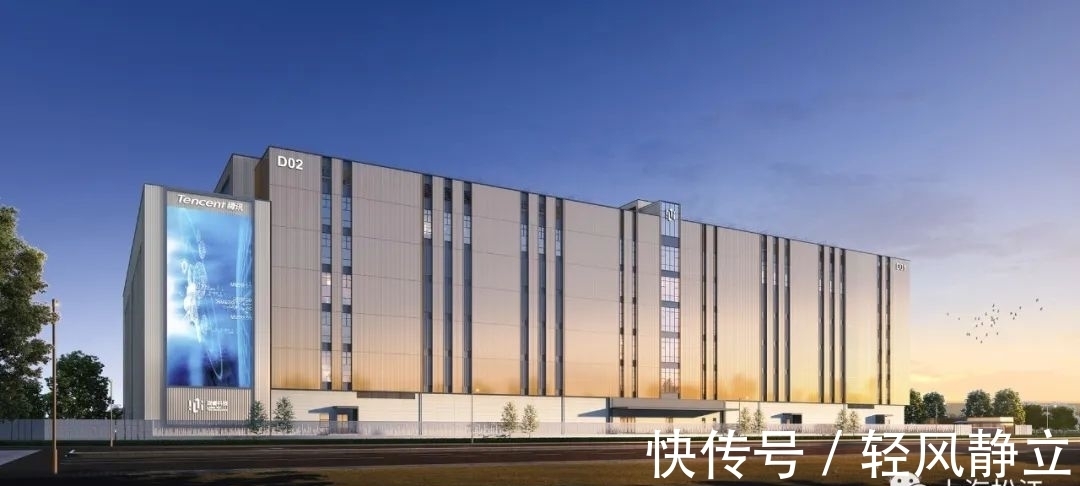

文章插图
据介绍,先进计算中心机柜整体采用腾讯先进的R18-MDC微模块,通过分期部署、灵活配置实现数据中心模块化管理,这是腾讯对先进计算中心标准化、模块化、产品化的思考与探索。每一个微模块都是一个独立的微型机房,可配备8千瓦机架18个。
供电采用“2N”架构供电,柴油发电机采用“N+1”配置,应急储油满足系统满负载12小时运行,保障IT设备持续供电。先进计算中心主要机电设备满足国家一级能效,园区年平均PUE(电源使用效率)为1.26。

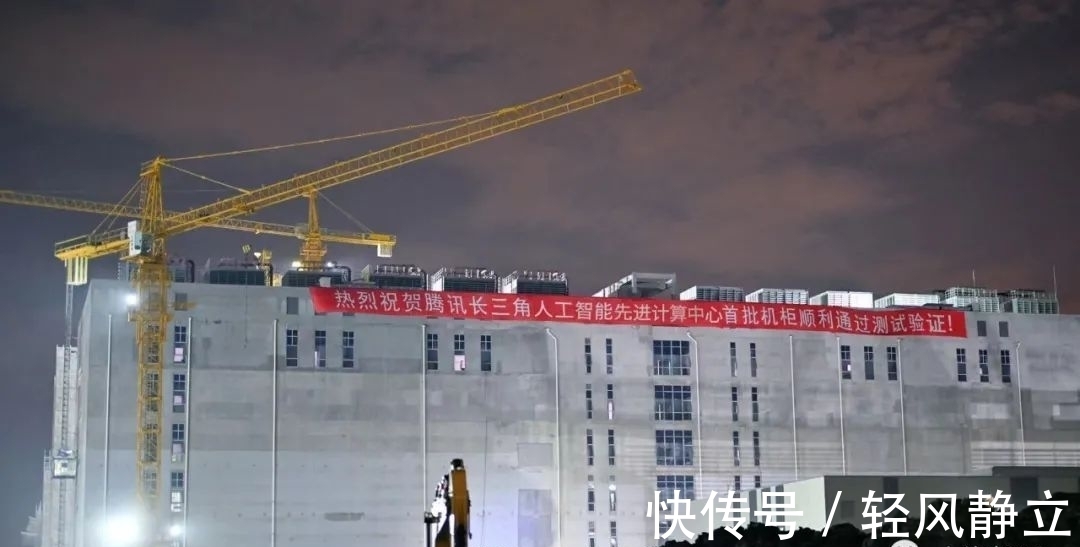

文章插图
按照计划,先进计算中心将于今年10月底前完成两栋机房楼整体交付,上线投产后将助力提升长三角区域数字化基础设施和数据资源管理能力,同时助力松江打造人机物全面互联的国家工业互联网示范基地,为区内制造业产业集群转型升级插上“数字化”的翅膀。
腾讯长三角人工智能先进计算中心及产业基地
文章插图
(项目效果图)
腾讯长三角人工智能先进计算中心及产业基地坐落于上海市松江区,占地236亩,总建筑面积50万平方米,总投资450亿元,建成后将成为全国单体规模最大、最具影响力的先进计算中心园区,承担各种大规模人工智能算法计算、机器学习、图像处理、科学计算和工程计算任务,并以强大的数据处理和存储能力为全社会提供云计算服务。
文章插图

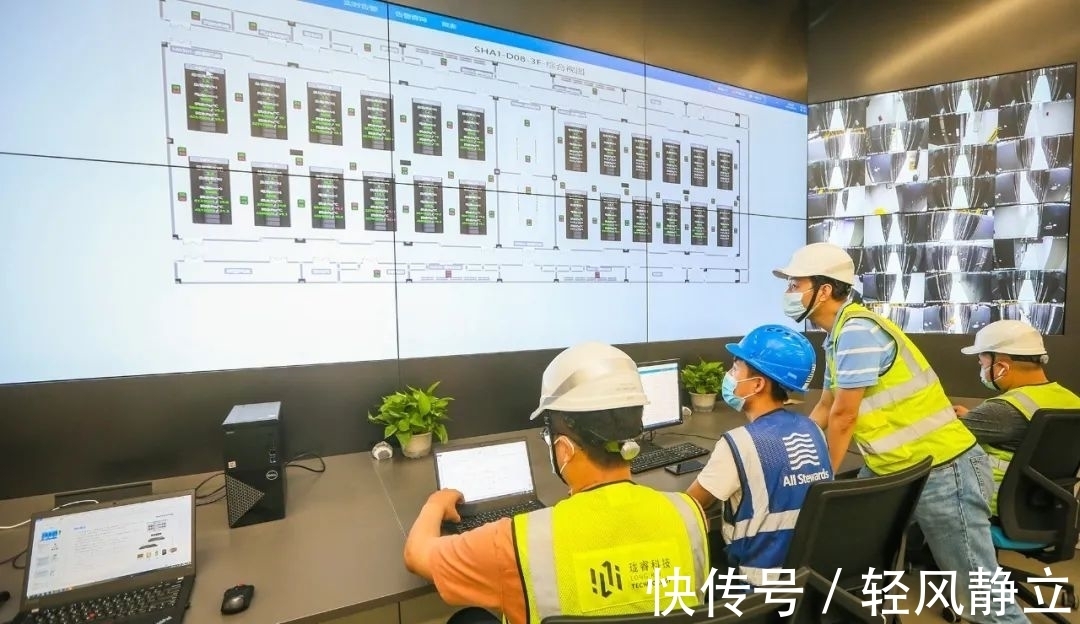

(项目效果图)
同时,腾讯计划将旗下具有世界一流水平的科恩网络安防实验室、优图人工智能实验室引入产业基地,依托长三角G60科创走廊,立足上海市,辐射长三角,大力推动人工智能、大数据及云计算等行业发展,打造国内大循环、国内国际双循环的战略骨干节点。作为上海首批重大新基建项目,2020年6月6日,项目正式开工建设。2021年3月,项目首批交付楼栋主体结构封顶。2021年6月4日,项目两路220千伏外线正式送电,刷新上海市220千伏主站建设的最快速度。
图片、文字:蔡斌
【 新进展|新进展!腾讯长三角人工智能先进计算中心项目开始跨入运营运维阶段】编辑:秦天
- 微信又出新功能,事关支付限额
- 苹果|华为新一代“小方表”来了:Watch FIT 2正式官宣
- iPhone|Plus时隔5年回归!曝苹果全新6.7寸手机名为iPhone 14 Plus
- 早报:华为P50 Pocket新色预售 百度世界大会定档
- 单项冠军|再添三家“小巨人”,青岛高新区梯度培育见成效
- meta|促进更逼真AR/VR体验,Meta正在开发全新空间音频工具
- 个头大的车厘子比小樱桃营养价值更高,对吗 蚂蚁新村6月28日答案最新
- 为验证人类和黑猩猩,是否会产生新的后代,科学家找来5位姑娘!
- 喜马拉雅发现新物种!科学家发现“雪人”遗物,令人感到意外
- ColorOS|绿厂又在憋大招?新系统和新产品接踵而至
